硬化耐磨地坪施工工艺
(一)在初凝的混凝土表面均匀撒布,经专业机械施工使之与基层混凝土形成一个整体,从而具有良好的耐磨性、致密性、防尘和美观效果的地面。
1、硬化耐磨地坪材料是一种即时可用的、耐磨性能优越的地坪材料。其功能的有效发挥与施工紧密相关,施工工艺及技术应按本方案执行。
2、硬化耐磨地坪材料的施工一般在室内进行,室外施工不能在雨天及大风气候进行。
3、硬化耐磨地坪材料的施工温度应在5℃以上。
4、硬化耐磨地坪的施工必须采用专业机械设备,由专业施工人员按本方案进行施工。
(二)施工前的准备
1、在工程施工前一天将设备、人员、材料运抵甲方现场(甲方应提前7个工作日告之),并办理好各项有关手续。
2、做好施工前的技术交底工作。
3、检查混凝土使用的水泥、砂是否符合施工要求。
(三)基层混凝土施工要求
1、基层砼的强度应不小于C25,其水灰比尽可能小。
2、混凝土中******碎石骨料粒径不大于30mm为宜。
3、混凝土的坍落度应控制在5—7cm,商品混凝土坍落度应控制在12—14cm。
4、碎石、素土地基必须经碾压机压实或夯实。
5、采用模板分仓浇注法,按地台设计高设置模板(以钢模为宜),并涂敷模板油,模板宽度以5—6米为宜,用水平仪随时检测模板标高,对偏差处使用契形块调整。
6、混凝土振捣使用桥式振动或平板式振捣作业。
7、使用较重的钢制长辊(钢辊应宽于模板0.3米以上)多次反复滚压地台,使地台水平。滚压地台时,应除尽钢辊上的异物。在无法使用钢辊作业的部位,应采用样板刮将地台做水平,地台水平应控制在4—5mm/2m。
8、混凝土地面水平完成后,应进行泌水处理。
(四)硬化耐磨材料施工
1、砼表面处理:使用加装圆盘的机械镘均匀将地坪混凝土表面的浮浆层破坏掉。
2、撒布材料:将规定用量的2/3 硬化耐磨地坪均匀撒布在初凝阶段的混凝土表面,完成第一次撒布作业,待硬化耐磨地坪材料吸收一定的水份后,进行加装固盘机械作业。等待硬化耐磨地坪材料初凝至一定阶段,进行第二次材料撒布作业(1/3材料)。
3、机械圆盘作业:待硬化耐磨地坪材料吸收水份后,再进行至少二次机械圆盘作业。机械作业应纵横交错进行。
4、机械镘作业:在以后的作业中,根据耐磨地坪的硬化情况,实行至少三次未加装圆盘的机械镘作业。机械镘作业应相互交错进行。
5、硬化耐磨地坪施工的后期作业阶段应穿着防水纸鞋进入。
6、检查成型耐磨地坪表面是否有针眼、刀痕等,并进行人工处理。
(五)地坪养护
1、硬化耐磨地坪材料的施工完成以后的48小时内,应在其表面用薄膜湿水养护,以防止表面水份的急剧蒸发,确保耐磨材料强度的稳定增长,养护时间为7天以上。
2、地坪养护阶段必须防止人员随便进出或其它项目的施工操作。
3、硬化耐磨地坪材料施工完成后的第三天,在进行卸模作业时应注意不损伤地台边缘。
4、收缩缝的切割可以在硬化地坪材料完成的第三天进行。(由土建方负责)
5、硬化耐磨地坪材料的施工是采用机械化施工,并且施工时和基层泥施工浇注同步进行,与其它地坪施工工艺相比,可大地幅度缩短施工周期,避免了水磨石地坪施工时出现的泥浆、污水等现象,同时倍增地坪材料的耐磨、致密、强度及着色性。

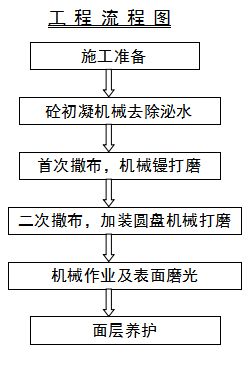

工 程 流 程 图
(六)工程进度
耐磨地坪的施工进度根据土建方浇筑混凝土的进度情况而定,4台机械及10人为一个班组,每天施工量800—1200平方米,二个班组每天施工量1600—2400平方米,以此类推,每天施工量可达5000平方米。
(七)检查与验收
1、检查以下项目:表面加工情况,色差、有无剥落、平整度、材料的用量。
2、耐磨地坪项目,只做单项验收,与甲方其它项目无关,不得与整体工程或其它项目做捆绑验收。
3、当遇有障碍时,应与专管人员协商并提出对策。
